- La formule van volume est une confusion : la VAN mesure la valeur créée, pas un volume.
- La VAN compare les flux de trésorerie actualisés à l’investissement initial pour juger un projet.
- Un taux d’actualisation cohérent est essentiel, car il reflète le coût du capital et le risque.
- Le calcul doit intégrer les flux nets, la valeur résiduelle et le bon calendrier des encaissements.
- Une VAN positive indique un projet créateur de valeur, mais la trésorerie et le BFR restent à surveiller.
Vous avez peut-être tapé « formule van volume » en pensant trouver un calcul de mètres cubes. C’est un vrai piège de recherche. Ici, on parle de VAN, la valeur actuelle nette, un indicateur qui sert à savoir si un projet crée de la valeur une fois le temps et le risque pris en compte. Pas de volume, donc. Et c’est justement utile quand il faut arbitrer entre deux investissements, un achat de matériel ou un business plan un peu trop optimiste.
Formule VAN volume : la confusion à lever avant de calculer
Ce que mesure vraiment la VAN
La valeur actuelle nette répond à une question simple : combien vaut aujourd’hui un projet qui va générer des encaissements et des décaissements dans le temps ? On prend les flux de trésorerie futurs, on les actualise, puis on retire l’investissement initial.

Autrement dit, on ne regarde pas seulement le montant total qui rentre. On regarde la valeur de ces flux au moment où vous engagez l’argent, ce qui change tout dès qu’un projet dure plusieurs années. Deux projets peuvent afficher le même chiffre d’affaires, mais pas la même création de valeur.
C’est pour cela que la VAN sert autant au chef d’entreprise qu’à l’investisseur. Elle aide à distinguer un projet rentable d’un projet simplement « volumineux », avec du passage en caisse mais peu de marge réelle.
Pourquoi un dirigeant devrait regarder cet indicateur
Dans une PME, on mélange vite plusieurs sujets. Le chiffre d’affaires rassure, le résultat comptable semble correct, mais la trésorerie tire la langue. La VAN évite de confondre rentabilité, flux de trésorerie et valeur créée.
Prenez deux machines. La première coûte 80 000 € et rapporte 25 000 € par an pendant quatre ans. La seconde coûte 50 000 € et rapporte 18 000 € par an pendant trois ans. Sans calcul, on choisit souvent au feeling. Avec la VAN, on voit tout de suite laquelle vaut vraiment le coup.
C’est aussi un bon filtre pour un business plan. Si les flux annoncés ne couvrent pas l’investissement initial à un taux d’actualisation cohérent, le projet est fragile. Vous pouvez avoir un tableau très propre sur le papier et pourtant un projet qui détruit de la valeur.

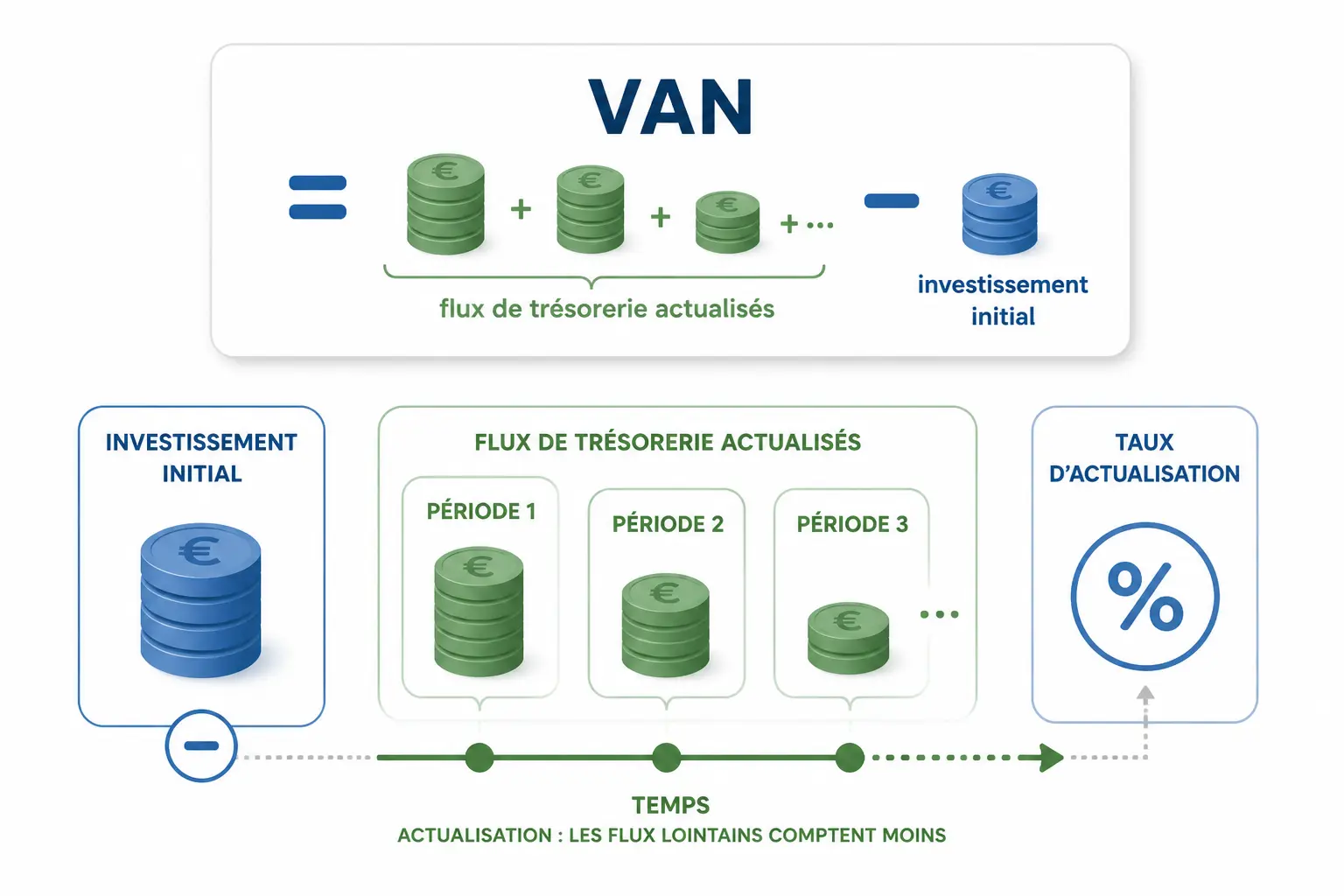

La formule de la VAN expliquée simplement, sans jargon inutile
La formule à connaître et ce qu’elle veut dire
La formule de la VAN s’écrit simplement :

VAN = somme des flux de trésorerie actualisés – investissement initial
Sous une forme plus détaillée, on retrouve souvent : VAN = -I0 + F1 / (1 + t)^1 + F2 / (1 + t)^2 + … + Fn / (1 + t)^n + VR / (1 + t)^n
Ici, I0 représente le capital investi au départ, F1 à Fn les flux nets de chaque année, t le taux d’actualisation, et VR la valeur résiduelle éventuelle à la fin du projet. Le point clé, c’est qu’un euro reçu dans trois ans ne vaut pas un euro reçu aujourd’hui.
Le taux d’actualisation représente le coût du capital, ou le rendement minimum attendu. Si votre projet ne dépasse pas ce seuil, il ne crée pas de valeur au sens financier. Honnêtement, c’est là que beaucoup de dossiers se décalent de la réalité.
La méthode de calcul, pas à pas
Commencez par estimer les flux nets. On parle bien de flux de trésorerie, donc de ce qui entre moins ce qui sort réellement, pas du bénéfice comptable. Les amortissements, par exemple, pèsent sur le résultat mais ne sont pas un décaissement immédiat.
Ensuite, choisissez un taux d’actualisation cohérent avec votre coût du capital, votre niveau de risque et votre secteur. Un projet industriel, une expansion commerciale et une activité de services ne se traitent pas avec le même niveau d’exigence.
Puis, vous actualisez chaque flux année par année. Vous additionnez les flux actualisés, vous ajoutez la valeur résiduelle si elle existe, puis vous retranchez l’investissement initial. Le résultat final vous donne la lecture du résultat : VAN positive, négative ou nulle.
Les erreurs qui faussent le calcul
La première erreur, c’est de prendre le bénéfice comptable à la place du cash. Ce n’est pas la même chose. La comptabilité mesure aussi des charges non décaissées, alors que la VAN doit rester collée à la trésorerie.
La deuxième erreur, c’est d’oublier la valeur résiduelle. Si votre machine peut encore se revendre 10 000 € à la fin du projet, ce n’est pas un détail. Ce montant fait partie de la valeur créée, mais il doit être actualisé.
La troisième erreur, c’est de se tromper dans le calendrier. Un encaissement au début d’année n’a pas le même poids qu’en fin d’année. Sur un projet court, l’écart paraît faible. Sur cinq ans, il change la donne.

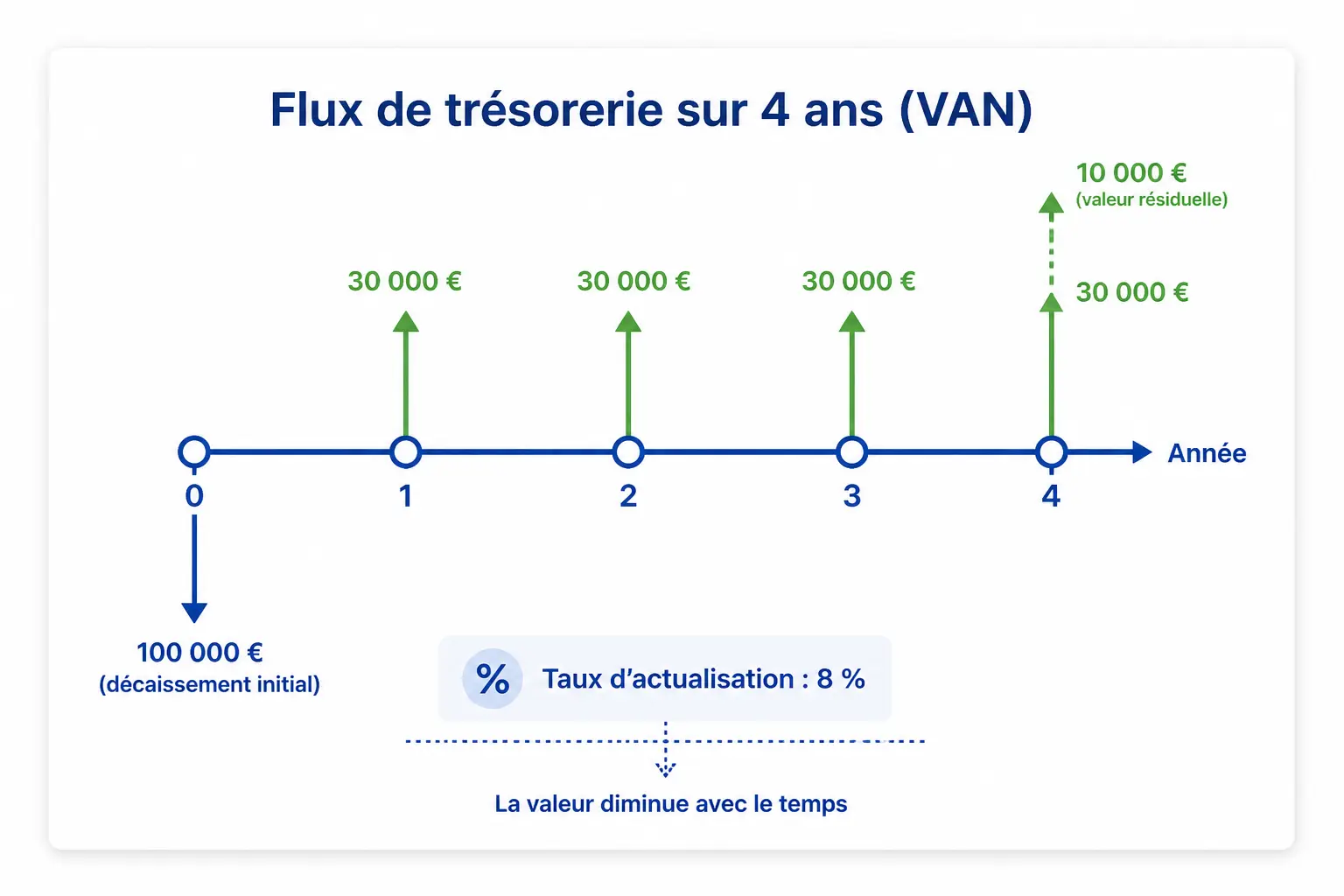

Exemple complet de calcul avec tableau, puis formule sur Excel ou dans un tableur
Un cas chiffré simple sur quatre ans
Imaginons un projet d’investissement avec un capital investi de 100 000 € au départ. Le projet génère ensuite 30 000 € de flux nets par an pendant quatre ans, avec une valeur résiduelle de 10 000 € à la fin de la quatrième année. Le taux d’actualisation retenu est de 8 %.

Ici, on a une base assez réaliste pour un dirigeant de PME. Pas un cas de concours, pas un cas abstrait. Juste un projet qu’on peut tester avec une méthode de calcul claire.
Regardez le tableau ci-dessous. On voit tout de suite comment la valeur s’érode à mesure qu’on s’éloigne dans le temps. C’est mécanique, comme une caisse qu’on vide petit à petit.
| Année | Flux net | Coefficient d’actualisation | Flux actualisé | Cumul des flux actualisés |
|---|---|---|---|---|
| 0 | -100 000 € | 1,0000 | -100 000 € | -100 000 € |
| 1 | 30 000 € | 0,9259 | 27 778 € | -72 222 € |
| 2 | 30 000 € | 0,8573 | 25 719 € | -46 503 € |
| 3 | 30 000 € | 0,7938 | 23 813 € | -22 690 € |
| 4 | 40 000 € | 0,7350 | 29 400 € | 6 710 € |
Dans cet exemple, le flux de la quatrième année inclut les 30 000 € habituels plus 10 000 € de valeur résiduelle. La VAN finale est donc positive de 6 710 € environ.
Ce résultat ne dit pas que le projet va forcément réussir. Il dit qu’avec ces hypothèses, il crée de la valeur au taux de 8 %. Si vous montez le taux à 12 %, le résultat peut basculer. C’est là qu’on voit le rôle du coût du capital.
La formule à copier dans Excel ou dans un tableur
Si vous utilisez Excel ou un tableur équivalent, vous pouvez calculer la VAN avec une fonction dédiée. Le réflexe courant consiste à penser que la fonction inclut l’investissement initial. En réalité, la fonction VAN traite souvent les flux futurs et l’investissement de départ doit être ajouté à part.
La logique est la suivante : =VAN(taux; flux année 1:flux année n) + flux initial
Par exemple, si votre taux est en cellule B1, que les flux de l’année 1 à 4 sont en C2 à F2, et que l’investissement initial est en B2, la formule ressemble à : =VAN(B1; C2:F2) + B2
Avec Google, la logique est similaire. Le piège, c’est le signe de l’investissement initial. S’il est déjà saisi en négatif, il ne faut pas le doubler. Sinon, vous faussez le calcul sans vous en rendre compte.
Avant de valider votre projet, passez-le dans ce dernier filtre
VAN, TRI, délai de récupération et indice de profitabilité
La VAN vous dit si le projet crée de la valeur en euros aujourd’hui. Le TRI, ou taux de rentabilité interne, vous donne le taux de rendement du projet. C’est utile, mais parfois trompeur si on compare des projets de taille différente.
Le délai de récupération mesure le temps nécessaire pour récupérer l’investissement. C’est simple à lire, mais cela ne dit rien sur la valeur créée après le point de retour. Un projet qui rembourse vite peut rester médiocre sur la durée.
L’indice de profitabilité compare les flux actualisés au capital investi. Il aide à arbitrer quand on a plusieurs dossiers et un budget limité. En pratique, on regarde souvent la comparaison VAN TRI pour éviter de prendre une bonne rentabilité apparente pour une bonne décision.
Les limites qui reviennent le plus souvent
La VAN repose sur des hypothèses. Si les flux sont mal estimés, le résultat devient vite fragile. En mission, je vois souvent des prévisions de vente trop généreuses, un taux de conversion trop flatteur ou des charges sous-estimées de 10 à 20 %.
Le deuxième point sensible, c’est le besoin en fonds de roulement. Si un projet consomme du cash avant d’en générer, il faut l’intégrer. Sinon, vous croyez financer une croissance rentable alors que vous financez surtout un trou de trésorerie.
Enfin, méfiez-vous de l’horizon de projet trop optimiste. Une machine ne produit pas toujours cinq ans sans incident, un commercial ne monte pas toujours en charge comme prévu, et un client ne paie pas toujours à la date prévue. Le papier encaisse tout, la trésorerie beaucoup moins.
La question à poser avant de signer
La bonne question n’est pas seulement : « La VAN est-elle positive ? ». La vraie question, c’est : dans quelles hypothèses cette VAN reste solide, et jusqu’où le projet supporte-t-il un écart de prix, de délai ou de volume ?
Si la VAN est positive mais que le cash se tend, le problème n’est peut-être pas la rentabilité théorique. Il est peut-être dans le pilotage du projet, le rythme des décaissements ou la qualité du suivi commercial. Vous avez déjà vu ce décalage : un dossier “rentable” qui étouffe la trésorerie avant même d’avoir payé sa place.
Faire le bon choix
La formule van volume mène donc à une confusion fréquente, mais la vraie question est bien celle de la valeur créée. La VAN donne un cadre simple pour juger un projet d’investissement, à condition de travailler avec de bons flux, un taux cohérent et un calendrier propre. Si vous devez retenir une chose, c’est celle-ci : un bon chiffre d’affaires ne suffit pas, il faut aussi un bon enchaînement de flux de trésorerie. Et une fois la rentabilité cadrée, le sujet suivant devient presque évident : où se perd le temps dans votre cycle de vente ?
Foire aux questions
La formule van volume correspond-elle vraiment à un calcul de volume ?
Non, cette expression prête à confusion : dans l’article, il s’agit de la VAN, la valeur actuelle nette, pas d’un calcul de mètres cubes. Le mot “volume” vient souvent d’une recherche imprécise, alors que le sujet porte sur la rentabilité d’un projet et ses flux de trésorerie actualisés.
Comment calcule-t-on la VAN d’un projet simplement ?
On part de l’investissement initial, puis on additionne tous les flux nets futurs après les avoir ramenés à aujourd’hui avec un taux d’actualisation. Si le résultat final est positif, le projet crée de la valeur ; s’il est négatif, il en détruit. La logique reste la même, que le projet dure 2 ans ou 10 ans.
Quelle différence entre la VAN et le bénéfice comptable ?
La VAN raisonne en cash, alors que le bénéfice comptable intègre aussi des écritures qui ne correspondent pas à un encaissement ou un décaissement réel. Un projet peut afficher un bon résultat comptable tout en dégradant la trésorerie. C’est pour cette raison que la VAN est souvent plus utile pour décider d’un investissement.
Quelle formule utiliser dans Excel ou Google Sheets pour la VAN ?
La formule la plus courante est `=VAN(taux; flux année 1:flux année n) + investissement_initial`. Le point de vigilance, c’est que l’investissement de départ n’est pas toujours inclus dans la fonction selon l’outil utilisé. Une erreur de signe sur le flux initial suffit à fausser tout le calcul.
Une VAN positive suffit-elle pour valider un projet ?
Pas à elle seule. Une VAN positive indique que le projet crée de la valeur au taux retenu, mais il faut aussi vérifier le besoin en trésorerie, le délai de récupération et la solidité des hypothèses. Un projet peut être rentable sur le papier et rester difficile à financer dans les faits.
